<西部云谷2#3#裙房碳纖維布加固工程>

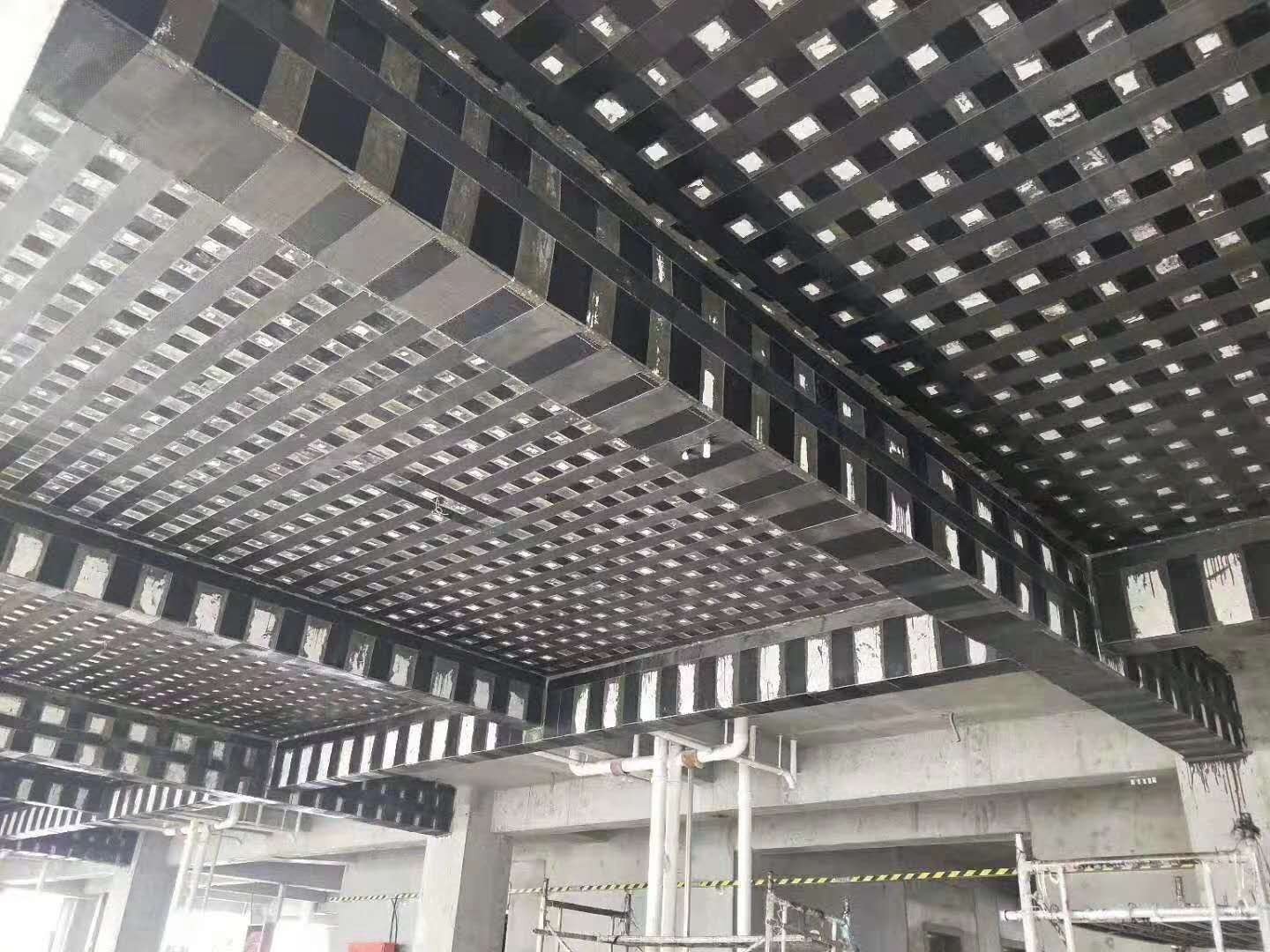

西部云谷2#3#裙房碳纖維加固工程于2020年4月進場,按照加固設計施工圖先后完成結構裂縫修補,碳纖維布粘貼施工,濕式外包鋼加固施工,植筋,化學錨栓施工,化學錨栓預埋,鋼結構預埋件安裝,歷時施工工期55天,已于全部驗收合格。
按照結構加固施工圖和建筑結構加固施工規范嚴格管控,各項施工工藝滿足設計要求。
碳纖維布的施工技術及施工工藝
加固材料要求
碳纖維布選用0.17mm厚I級布。
外粘型鋼用膠粘劑必須采用專門配置的改性環氧樹脂膠粘劑,設計要求滿足規范4.5.5要求的A級膠。
碳纖維布復合材安全性能指標
類別 項目 | 單向織物(布) |
高強度I級 | |
抗拉強度標準值(MPa) | ≥3400 |
受拉彈性模量(MPa) | ≥2.4×105 |
伸長率(%) | ≥1.7 |
彎曲強度(MPa) | ≥700 |
層間剪切強度(MPa) | ≥45 |
仰貼條件下纖維復合材與混凝土正拉粘結強度(MPa) | ≥2.5,且為混凝土內聚破壞 |
單位面積質量(g/m2) | ≤300 |
碳纖維復合材浸漬/粘貼用膠粘劑安全性能指標
性能項目 | 性能指標 | |
膠體 性能 | 抗拉強度(Mpa) | ≥40 |
抗拉彈性模量(Mpa) | ≥2500 | |
伸長率(%) | ≥1.5 | |
抗彎強度(Mpa) | ≥50,且不得呈脆性(碎裂狀)破壞 | |
抗壓強度(Mpa) | ≥70 | |
粘結 能力 | 鋼—鋼拉伸抗剪標準值(Mpa) | ≥14 |
鋼—鋼不均勻扯離強度(Mpa) | ≥20 | |
與混凝土的正拉粘結強度(Mpa) | ≥2.5,且為混凝土內聚破壞 | |
不揮發物含量(固體含量)(%) | ≥99 |
作業流程
加固方案詳見施工圖。
6.3碳布加固施工操作規程
6.3.1基層處理
應清除被加固構件表面的剝落、疏松、蜂窩、腐蝕等劣化混凝土,露出混凝土結構層,并用修復材料將表面修復平整。
表面有裂縫的,須先對裂縫進行灌縫或封閉處理。
被粘貼混凝土表面應打磨平整,除去表層浮漿、油污等雜質,直至完全露出混凝土結構新面。梁、柱等構件轉角粘貼處要進行倒角處理井打磨成圓弧狀,圓弧半徑滿足設計或規范要求,一般不應小于20~25mm。
混凝土表面應清理干凈并保持干燥。
6.3.2涂刷底層樹脂
應按產品供應商提供的工藝規定配制底層樹脂。
應用滾筒刷將底層樹脂均勻涂抹于混凝土表面。應在樹脂表面指觸于燥后立即進行下一步工序施工。
6.3.3找平處理
應按產品供應商提供的工藝規定配制找平材料。
應對混凝土表面凹陷部位用找干材料填補平整,且不應有棱角。
轉角處應用找平材料修復為光滑的圓弧,半徑應不小于20mm。
應在找平材料表面指觸干燥后立即進行下一步工序施工。
6.3.4粘貼碳纖維片材
按設計要求的尺寸裁剪碳纖維布。
應按產品供應商提供的工藝規定配制漫漬樹脂并均勻涂抹于所要粘貼的部位。
用專用的滾筒順纖維方向多次滾壓,擠除氣泡,使浸漬樹脂充分浸透碳纖維布。滾壓時不得損傷碳纖維布。
多層粘貼重復上述步驟,應在纖維表面浸漬樹脂指觸干燥后立即進行下一層的粘貼。
在最后一層碳纖維布的表面均勻涂抹浸漬樹脂。
6.3.5表面防護
為保證防護材料與碳纖維片材之間有可靠的粘結,宜在碳纖維布的表面涂抹樹脂后,待其膠粘劑指觸面干時灑一層細砂。
表面防護層:為了防火達到要求,如采用水泥砂漿保護層時,其厚度不小于20mm。此項由建設單位另行安排專業施工隊伍施工。
